В рамках исполнения ремонтно-инвестиционной программы на 2026 год и подготовки к отопительному сезону 2026/2027 годов АО «Ивгортеплоэнерго» («ИвГТЭ») продолжает плановый капитальный ремонт участков тепловых сетей. Об этом энергетики рассказали на своей странице в социальной сети «ВКонтакте». Общая запланированная протяжённость ремонтируемых сетей составляет 771 метр в канальном исчислении (м.к.). На сегодняшний день выполнены работы на 6 участках общей протяжённостью 496,6 м.к., что составляет более 64% от годового плана.
В конце июля – начале августа завершён капитальный ремонт на двух ключевых участках тепловых сетей.
На улице Шубиных обновили трубопровод протяжённостью 47,1 м.к., который был введён в эксплуатацию в 1994 году. Этот участок является важным элементом системы теплоснабжения квартала, обеспечивающего теплом дома на улицах Шубиных, проспектах Текстильщиков и Строителей, улице Маршала Василевского. Теплосеть обеспечивает теплоснабжение 34 потребителей, включая два социально значимых объекта — детский сад № 26 и библиотеку. Ранее, в 2014 году, была отремонтирована часть этого участка протяжённостью 125,5 м.к. В этом году проведён капитальный ремонт оставшегося отрезка.

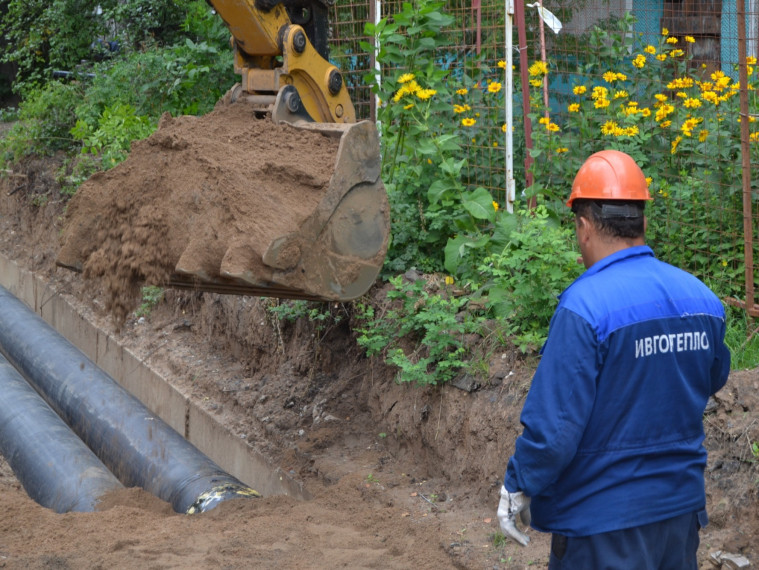

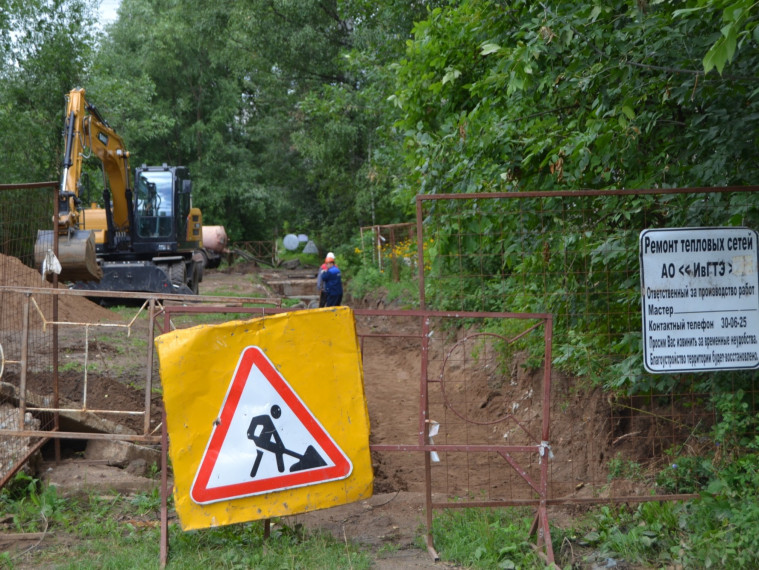

До проведения работ на сети была канальная прокладка стальных трубопроводов с навесной тепловой изоляцией. После капитального ремонта применена канальная прокладка с использованием стальных бесшовных предизолированных трубопроводов с тепловой изоляцией из пенополиуретана. Данная технология, предназначенная для бесканальной прокладки, обеспечивает надёжную защиту от внешней коррозии и существенно снижает тепловые потери при транспортировке теплоносителя. Для контроля состояния изоляции внедрена система оперативного дистанционного контроля (СОДК).
На улице 1-я Балинская обновлено 242 м.к. теплосети, построенной в 1984 году. Потребители — два нежилых здания.
Ремонт на данном участке обусловлен изменением источника теплоснабжения в связи с вводом в эксплуатацию новой блочно-модульной котельной, построенной компанией «Т Плюс», а также необходимостью приведения параметров тепловой сети в соответствие с изменившейся тепловой нагрузкой.
«Выполнение капитального ремонта тепловых сетей с применением современных материалов и технологий — один из приоритетов нашей работы. Это позволяет не только повысить надёжность теплоснабжения потребителей, но и снизить эксплуатационные затраты. Работы на объектах продолжаются в соответствии с графиком, до начала отопительного сезона все запланированные участки будут сданы в эксплуатацию», — отметил и.о. генерального директора АО «ИвГТЭ» Роман Удалов.
Ремонтные работы ведутся в соответствии с утверждённым графиком. Оставшиеся участки тепловых сетей будут отремонтированы до завершения ремонтно-инвестиционной программы 2026 года.
